Rusya Devlet Nükleer Güç Kuruluşu Rosatom’un bünyesindeki yakıt şirketi TVEL’in iştiraki Rus Elektrokimya Tesisi (ECP), Sibirya’nın Krasnoyarsk bölgesinde seyreltilmiş uranyum hekzaflorürün (DUHF) işlenmesine yönelik ikinci tesiste ekipman kurulumuna başladı. W2-ECP isimli tesis, Rusya’daki seyreltilmiş uranyum stoklarının yönetilmesi ve kullanılmasına yönelik uzun vadeli bir proje kapsamında kuruluyor.
Tesisin hizmete girmesi uranyum zenginleştirilmesi sırasında ortaya çıkan kararsız bir atık eseri olan DUHF’ün birikmesini önleyecek. Tesis, flor giderme süreci yoluyla DUHF’yi daha kararlı uranyum okside dönüştürüyor. Uranyum oksidin toz halinde çevresel risklere yol açmadan açık alanlarda uzun mühlet saklanması mümkün olduğu üzere sevkiyatı da büsbütün inançlı.
Seyreltilmiş uranyum oksit, süratli nötron reaktörlerinde karışık oksit (MOX) yakıt üretimi için de bir hammadde olma niteliği taşıyor. Seyreltilmiş uranyum oksit, Beloyarsk Nükleer Güç Santrali’nin (NGS) sodyum soğutmalı BN-800 süratli reaktöründe de kullanılıyor. Birebir vakitte Rusya’nın Tomks bölgesinde bulunan Seversk’te inşa edilen Brest-OD-300 kurşun soğutmalı süratli reaktörü çalıştıracak olan geliştirilmiş uranyum-plütonyum karışımı nitrür (SNUP) yakıtının da bir bileşeni
Öte yandan, DUHF’nin flor giderme sürecinden elde edilen flor içeren eserler piyasada kimyasal eser olarak satılırken hem nükleer sanayide hem de öteki kesimlerde kullanılıyor. 2022 yılında müşterilere 400 milyon ruble, yani yaklaşık 4,1 milyon ABD doları kıymetinde hidroflorik eser teslim edildi.

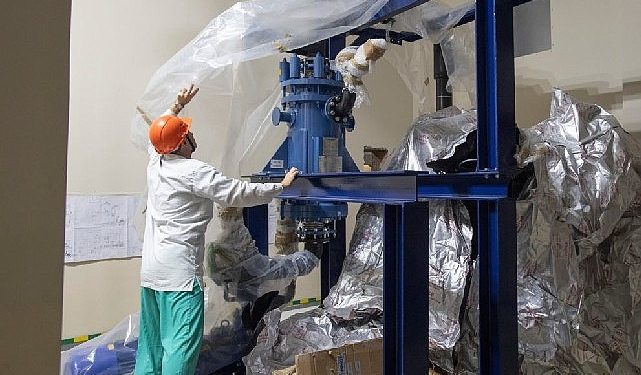

Yeni tesisin tüm alanlarında eş vakitli çalışmalar sürüyor. Halihazırda inşa edilmiş olan binaların birinci katlarında elektrik tesisatı çalışmaları devam ederken, ana ekipman, hidroflorik asit sürece ünitesinin binasına halihazırda monte edilmiş vaziyettedir. Asidin bu kısma yakınlarda inşa edilen DUHF deflorizasyon ünitesinden sağlanması planlanırken, bu kısımdaki inşa faaliyetleri de devam ediyor ve ana ekipmanların (ocaklar ve reaktörler) kurulumunun 2023 yılı sonunda bitirilmesi öngörülüyor.
W2-ECP’nin faaliyete geçmesiyle ECP’nin DUHF sürece kapasitesini yılda 10 bin tondan 20 bin tona, yani iki katına çıkarması bekleniyor. Burada kullanılacak olan ekipman, ECP’nin 2009 yılında faaliyete geçen birinci DUHF sürece tesisi W-ECP’ye tedarikte bulunan Fransız Orano Projets firması tarafından sağlanıyor. Tedariği 2005 yılında imzalanan mukaveleyle sağlanan W-ECP tesisinin yıllık 5 bin ton olan ana kapasitesi 2011 yılında 10 bin tona çıkarıldı.
2019 yılının sonunda imzalanan W2-ECP kontratıyla, Fransa’dan Doğu Sibirya’ya 16 kamyon, güç kaynağı, ölçü ekipmanı, havalandırma ve teknolojik boru sınırlarının modüllerine yönelik bir dizi karmaşık ekipman tedarik edilirken, ana ekipman 2022 yılında teslim edildi. Tesis binasının inşaatının akabinde Rus ve Fransız uzmanlar, teknolojik ekipmanların ortak kurulumuna başladı.
Rosatom’un DUHF programı, seyreltilmiş uranyumun inançlı bir biçimde işlenmesini, birikim suratını yavaşlatmayı ve Rus zenginleştirme tesislerinde biriken tüm stokları basamaklı olarak bertaraf etmeyi hedefliyor. Öbür TVEL işletmelerinde DUHF sürece kapasitesinin arttırılması planlanıyor. 2027-2028 yılları ortasında, Rusya’nın Novouralsk kentinde bulunan Ural Elektrokimya Tesisi yılda 20 bin ton kapasiteye sahip iki benzeri tesisin devreye alınmasıyla birlikte, DUHF stoklarının 2035 yılına kadar bertaraf edilmesi hedefiyle stok hacminde sistematik bir azalma sağlanmış olacak.
Angarsk Elektrokimya Tesisi ve Sibirya Kimya Tesisi için Rus teknolojisine dayanan başka tesisler 2038 yılı için planlanıyor. TVEL’in tüm zenginleştirme alanlarındaki stokların bertaraf edilmesiyle birlikte tüm programın 2057 yılında tamamlanması öngörülüyor.
